富士見通りの工事実施状況
実施計画
歩道改良工事
道路側溝、歩車道境界ブロック、道路照明の整備を進めます。
景観舗装、ベンチ、街路樹、道路標識の整備を行います。

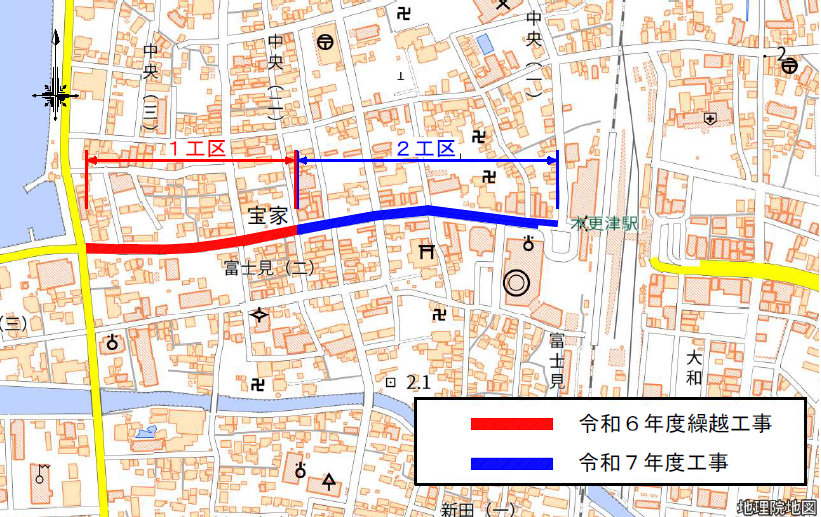

工事箇所

整備完了後のイメージ

実施状況

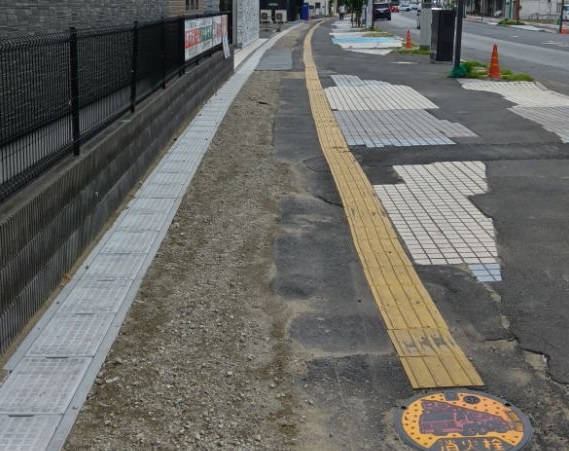

令和8年10月の状況その1
歩道にベンチを設置しております。
植栽の整備を行っていきます。
令和8年9月の状況
分電盤を設置しました。
イベントの時に使えるコンセントを設置しました。
令和8年8月の状況

景観舗装工事
木更津みなと祭り前に一部舗装の着色が完了しました。
令和8年7月の状況

景観舗装工事
黒いアスファルト舗装に茶色の塗料を吹き付け、この後にブロック模様を描いていきます。
令和8年6月の状況

工作物設置工事
工作物の設置を進めております。
灯籠をリニューアルしました。

工作物設置工事
座って休憩できる大型のベンチテーブルを設置しました。
令和8年5月の状況

植栽整備工事
木更津港寄りの歩道内に芝生の舗装を施すため、広く土に入れ替えました。
令和8年1月から4月の状況

工作物設置工事
夏場の暑熱対策として霧が出るポールを設置しました。
その他、排水構造物および舗装工事を実施しております。
令和7年12月の状況

歩道改良工事

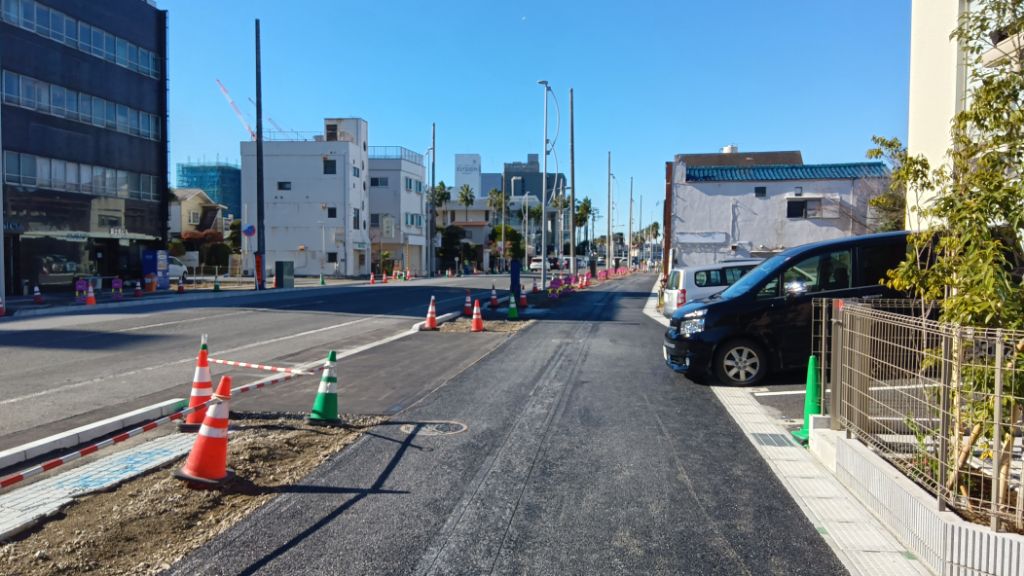

港側の工区のアスファルト舗装を実施していきます。
令和7年11月の状況

道路照明灯設置工事

新しく設置した照明灯の夜間点灯を開始します。
令和7年10月の状況

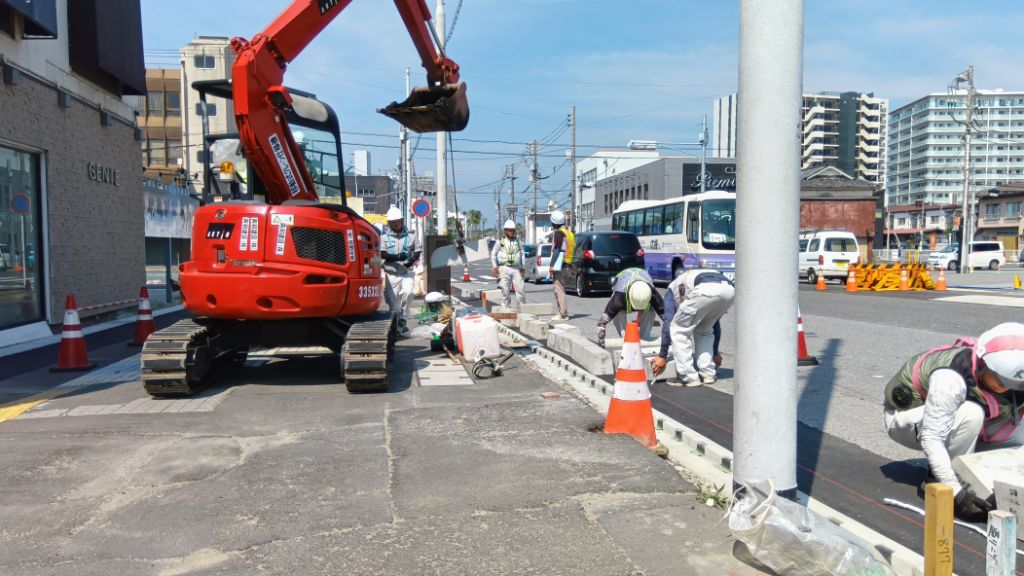

歩道改良工事

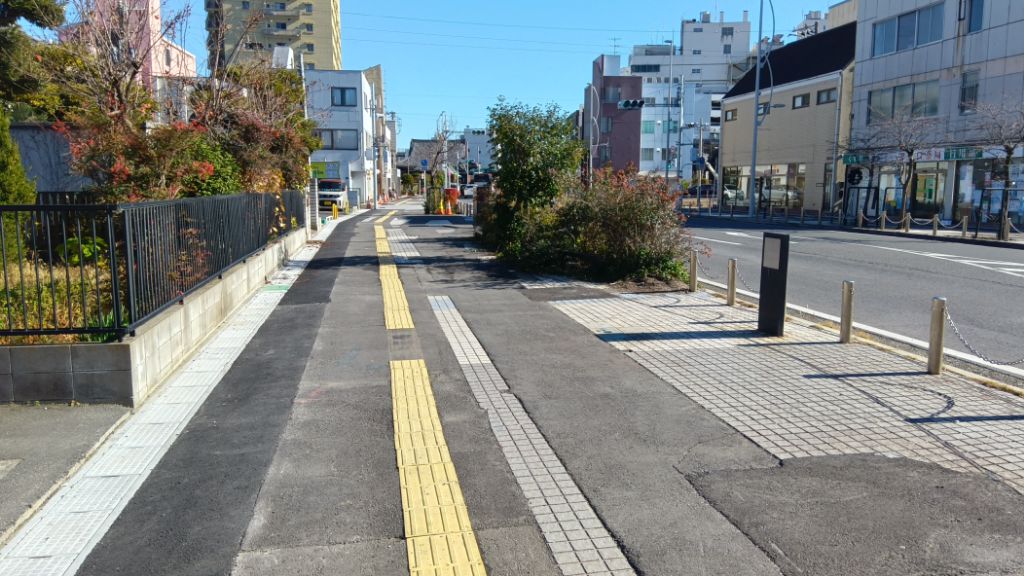

駅寄りの道路改良工事が始まりました。古く損傷している側溝を新しいものに更新していきます。
令和7年9月の状況
道路照明灯設置工事
歩道の中に新しい道路照明灯を設置していきます。
点灯手続きが完了するまでしばらくお待ちください。
令和7年8月の状況
道路照明柱の製造が進んでおります。
メッキ前と後の状態の道路照明柱
オフグレーに塗装した道路照明柱
令和7年7月の状況
民地側のU字溝据え付けが概ね完了しました。
歩道と車道の境にブロックを設置していきます。
現在、ブロック施工中の範囲において、段差が生じている箇所がございますので、足元に十分注意して通行をお願い致します。
令和7年6月の状況

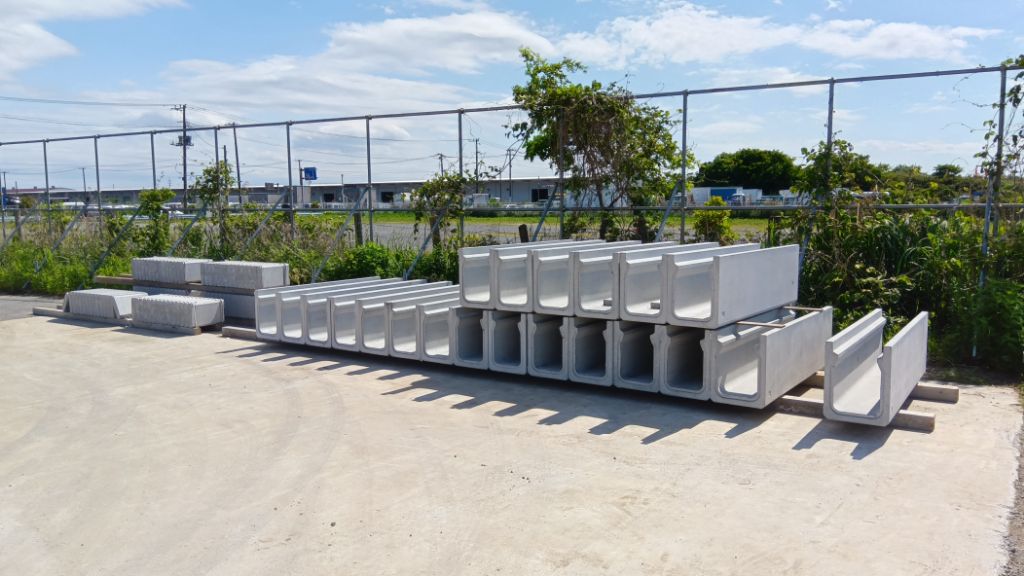

U字溝をたくさん運んで設置していきます。

南側の歩道にU字溝を据え付けました。
